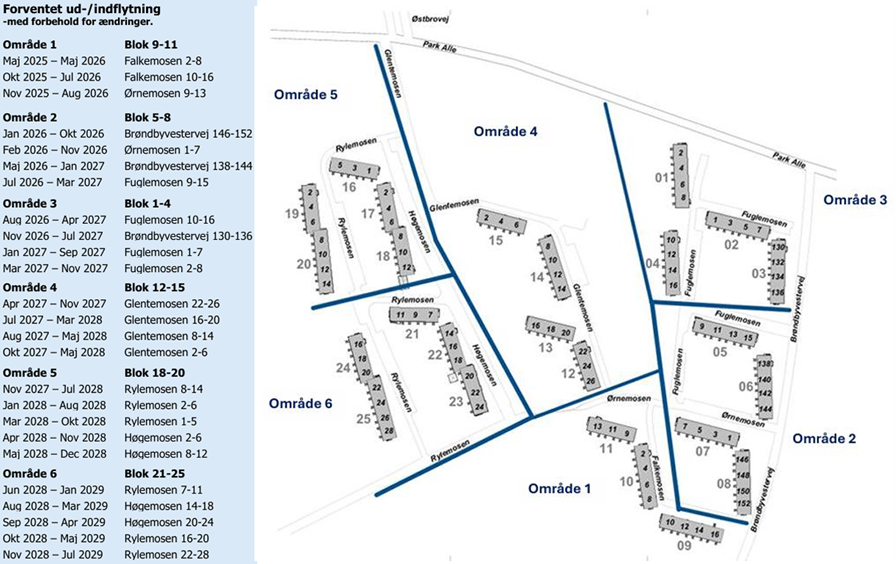

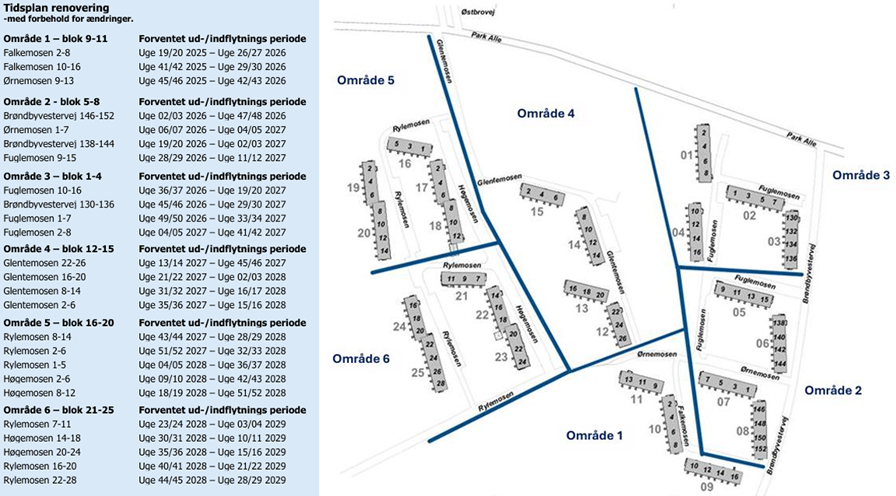

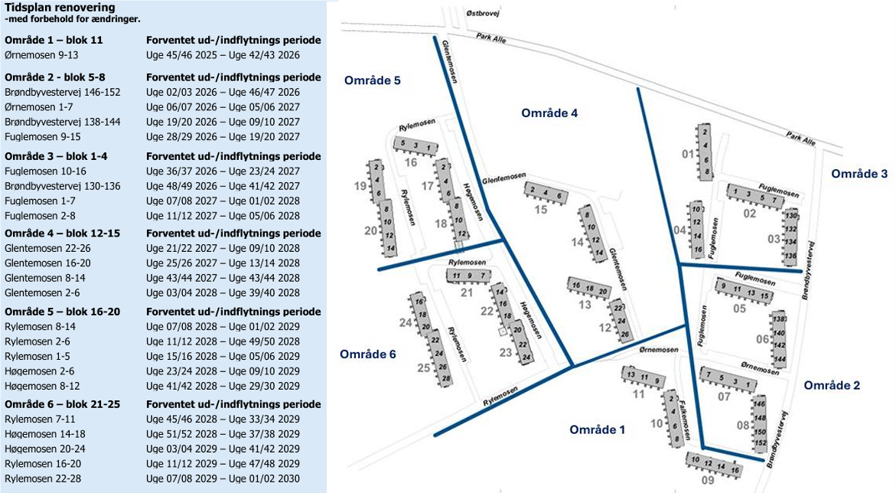

Tidsplan for renovering af Moserne

Her kan du holde dig opdateret på tidsplanen for renoveringen af din blok

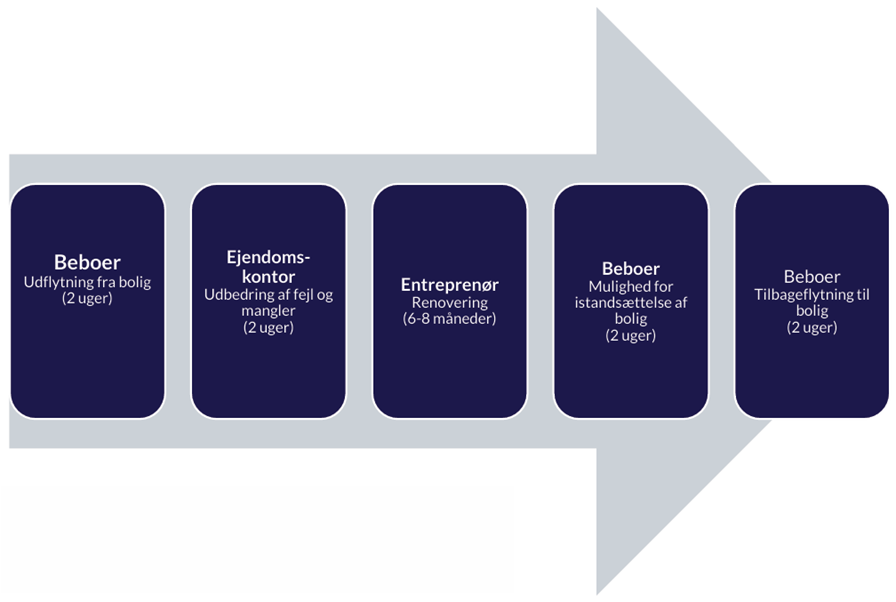

Entreprenørens renovering af de enkelte blokke tager 6–8 måneder. Derudover er der kortere perioder før og efter selve renoveringen, hvor beboerne henholdsvis flytter ud og ind, og hvor boligerne bliver gennemgået og klargjort. Det betyder, at genhusningperioden for en blok er ca. 8-10 måneder.

Tidsplanen vil løbende blive opdateret her på hjemmesiden samt i byggenyt, hvor du kan holde dig opdateret om ændringer i tidsplanen i løbet af renoveringen.

Du bliver varslet mindst tre måneder før udflytning og 4–6 uger før indflytning.
